Специалисты АО «Газпром газораспределение Пенза» с начала мая проводят подготовку объектов газового комплекса региона к осенне-зимнему периоду (ОЗП) 2026–2027 гг.

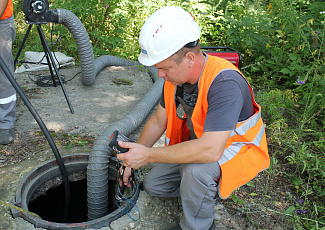

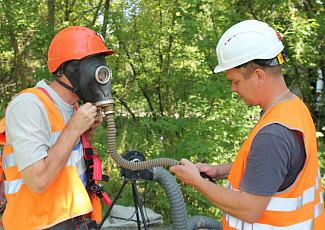

Для обеспечения стабильной работы объектов газораспределительных систем осуществляется техническое диагностирование стальных подземных и наземных газопроводов, пунктов редуцирования газа и шкафных регуляторных пунктов, подводных переходов и др.

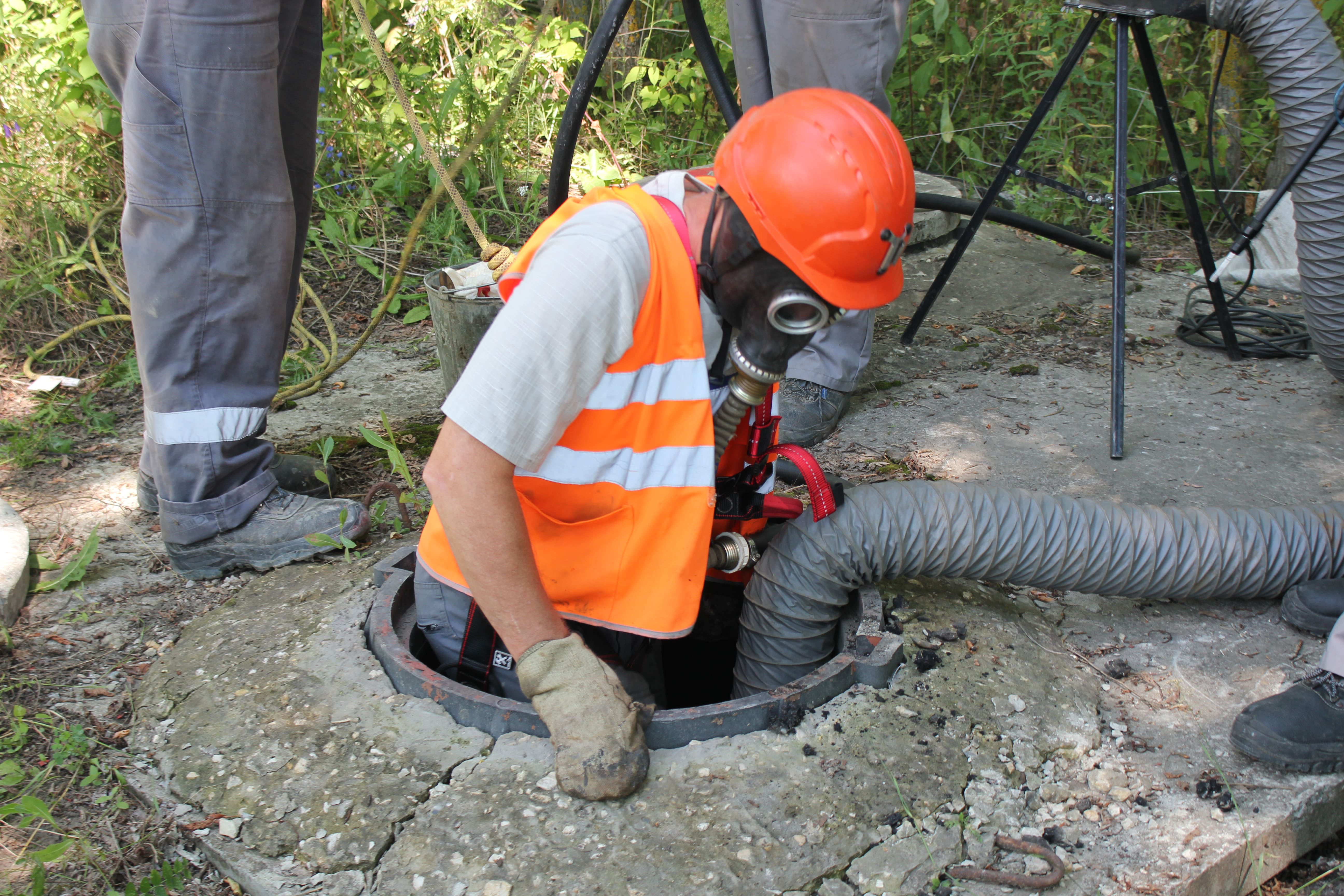

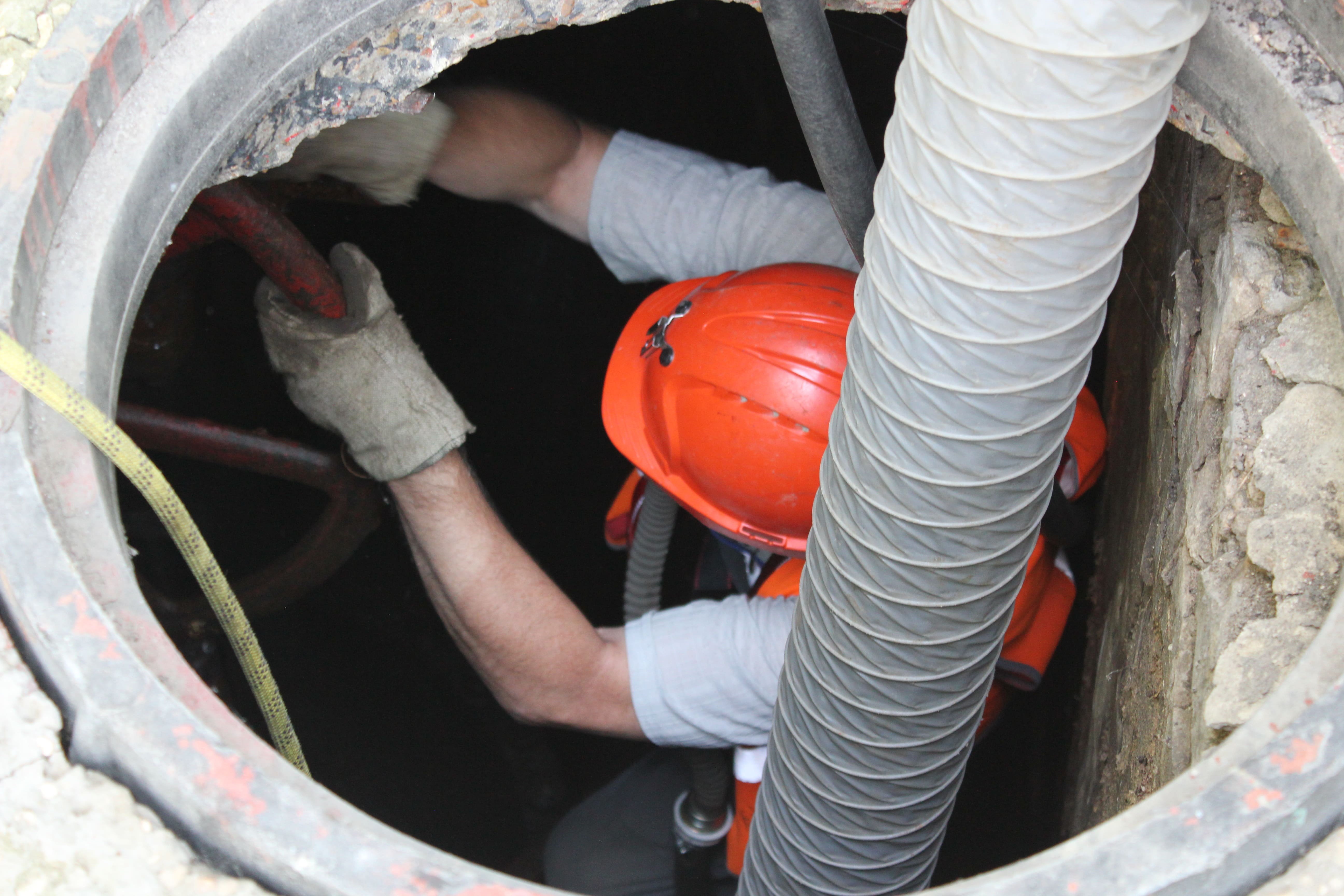

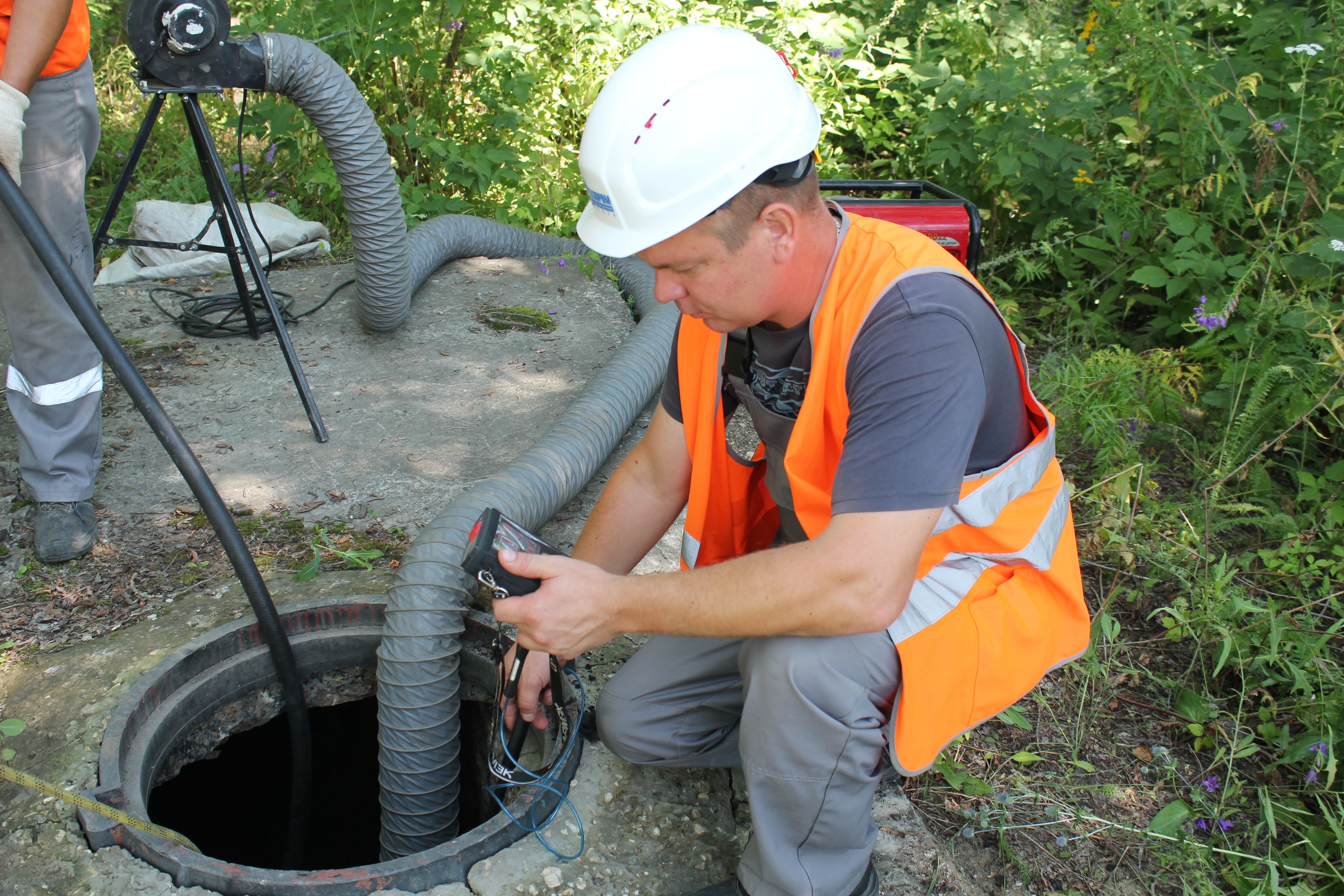

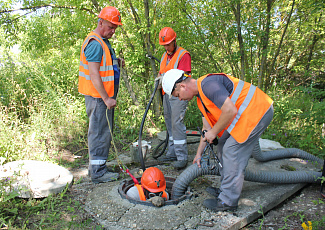

На сегодняшний день на 100% выполнено приборное обследование газопроводов на герметичность — 1 174,7 км, и на сплошность изоляции — 1 054,4 км. В результате обследования было обнаружено 147 мест повреждения изоляции, 99 из них уже устранены.
На 80% произведена покраска надземных газопроводов — 56,3 км. На 75% выполнены работы по текущему ремонту 179 газорегуляторных установок и пунктов, в том числе блочных, а также по восстановлению и замене 316 опознавательных знаков, указателей привязок газопроводов и охранных зон.
На 70% выполнено техническое обслуживание запорной арматуры — 11 147 ед. Произведено порядка 67% работ по текущему ремонту шкафных регуляторных пунктов из 3,8 тыс. ед. и 55% работ по текущему ремонту станций катодной защиты — 975 ед. Также запланированы работы по капитальному ремонту двух станций катодной защиты.

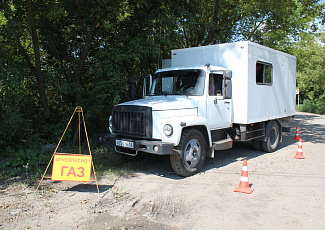

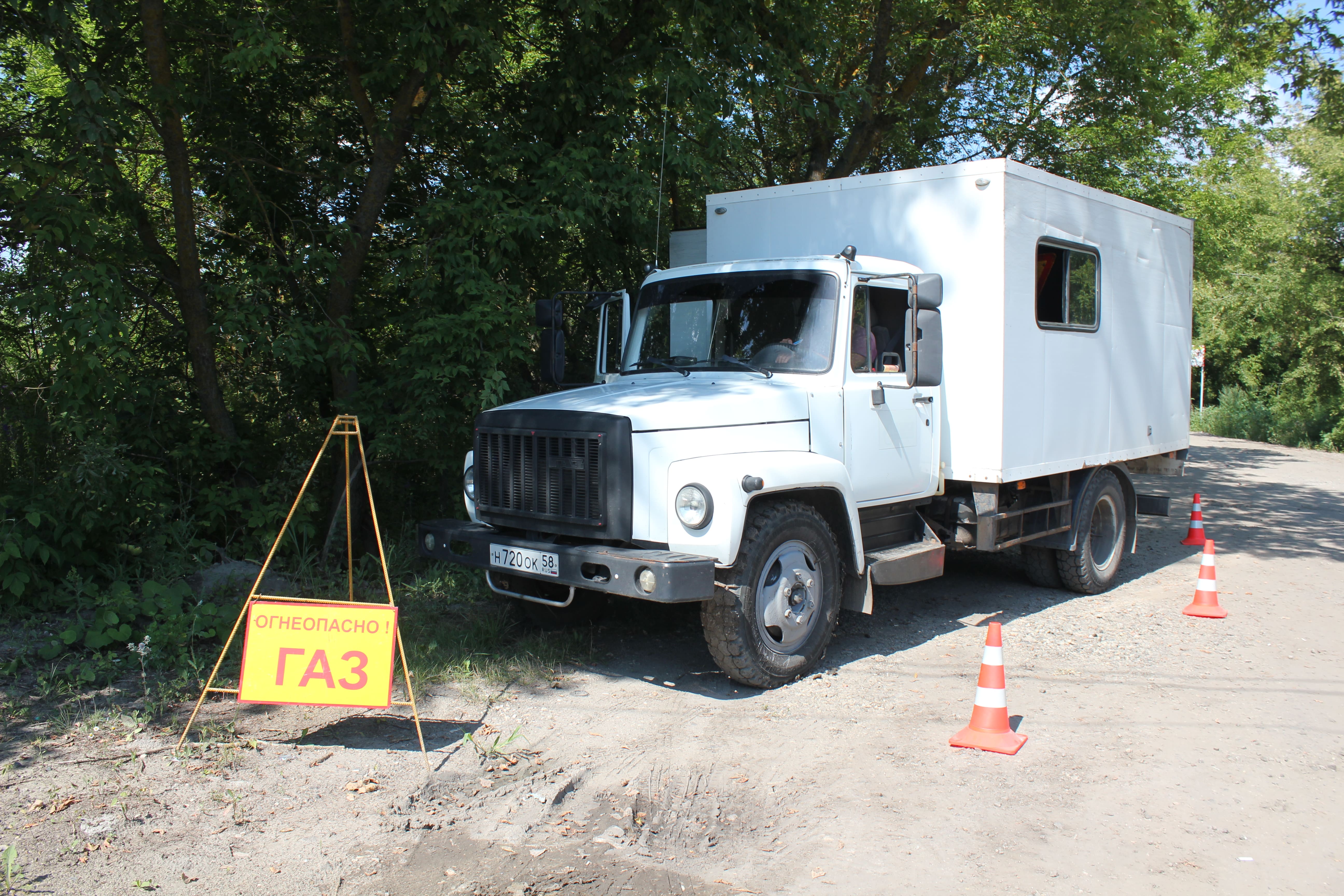

Кроме того, в рамках реализации мероприятий по подготовке к отопительному сезону специалисты АО «Газпром газораспределение Пенза» проводят обследование подводных переходов и замену отключающих устройств.
«Подготовка к отопительному сезону — это комплекс технически сложных и строго регламентированных мероприятий, главная цель которых — обеспечение надежного и бесперебойного газоснабжения всех категорий потребителей. Системный контроль состояния инфраструктуры — залог стабильной работы газораспределительной системы в пиковые нагрузки зимнего периода. В соответствии с утвержденным планом-графиком все работы будут завершены до 1 октября», — отметил генеральный директор АО «Газпром газораспределение Пенза» Игорь Борисов.
